克拉玛依港弘储能项目完成设备进场及安装工作

来源:华瀚保锦

截至2026年8月9日,克拉玛依港弘储能项目已完成储能场区、升压汇集站区域所有设备进场及安装工作,并同步开展各项试验活动。按照当前工程进度,项目预计于2026年9月30日实现并网。

项目概况

项目位于新疆维吾尔自治区克拉玛依市白碱滩区石油化工园区东南侧、石西公路以西区域。场址紧邻石西公路,距克拉玛依市中心约17公里、白碱滩区西南约10公里、克拉玛依机场东北约19.5公里、润禾村西南偏西约3公里,交通条件便利。项目总用地面积约40亩,拟建设一座100MW/400MWh电化学储能电站及配套110kV升压站(含送出工程)。

克拉玛依港弘储能项目鸟瞰效果图
克拉玛依港弘储能项目鸟瞰效果图

项目建设一套100MW/400MWh电化学储能系统,包括64个单台容量6.25MWh的电池预制舱、16个单台功率6.25MW的升压变流一体机,以及集控系统、站控层消防主机等配套设施。

项目配套建设一座110kV升压站,电压等级为110kV/35kV。主变远期规划总容量为2台63MVA,本期一次性建成2台63MVA主变,采用三相双绕组有载调压变压器,满足储能电站100MW/400MWh的并网需求。

土建及设备安装进展

截至7月底,场站内储能区、升压汇集站区域的主要建筑物、构筑物、围墙和设备基础已全部施工完毕,场站内规划道路已完成整平与压实。

5月20日至5月31日,储能区64台电池舱、16台升压舱完成进场并吊装就位;6月19日至6月21日,两台主变压器及配件到场并顺利平移就位。

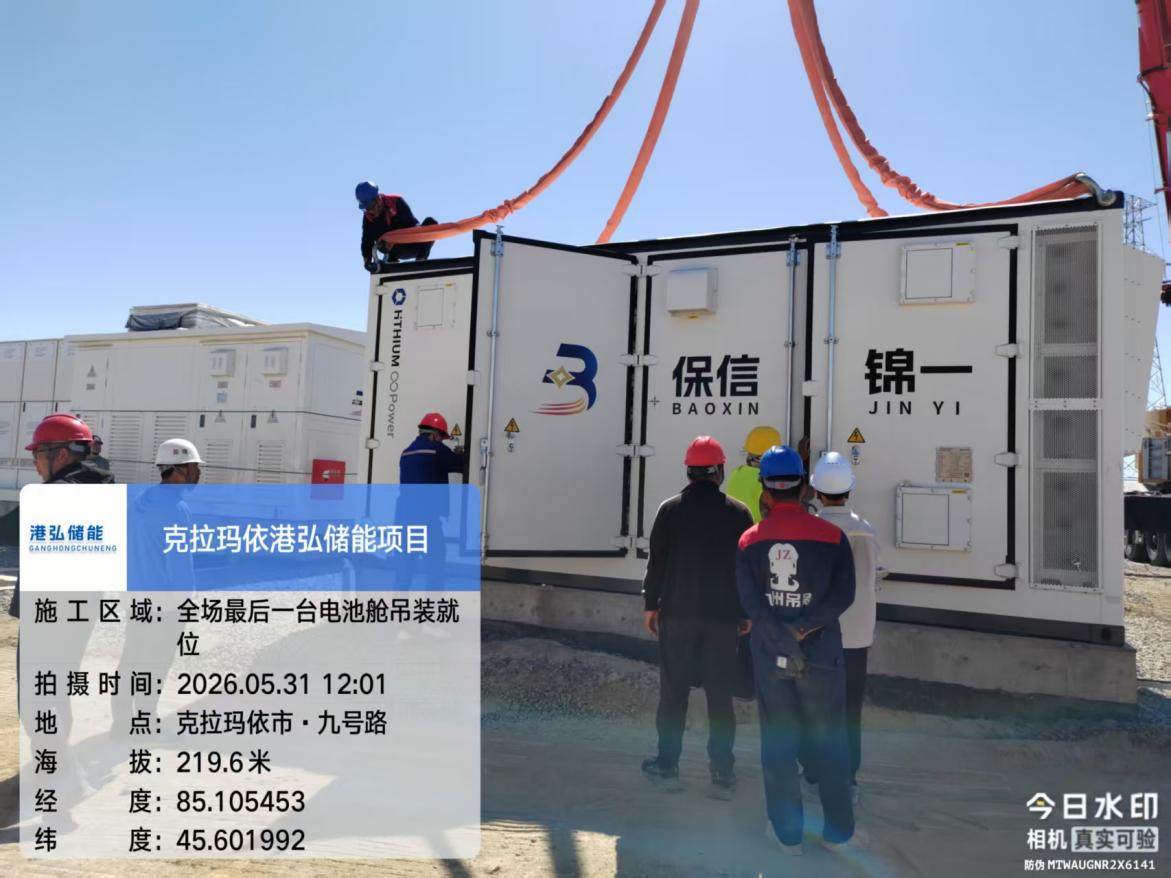

克拉玛依港弘储能项目最后一台电池舱吊装就位
5月31日,全场最后一台电池舱吊装就位

克拉玛依港弘储能项目两台主变压器进场就位
两台主变压器进场就位

7月5日起,现场开展储能区电缆敷设和设备接线;7月18日起,开展GIS本体组装及安装。

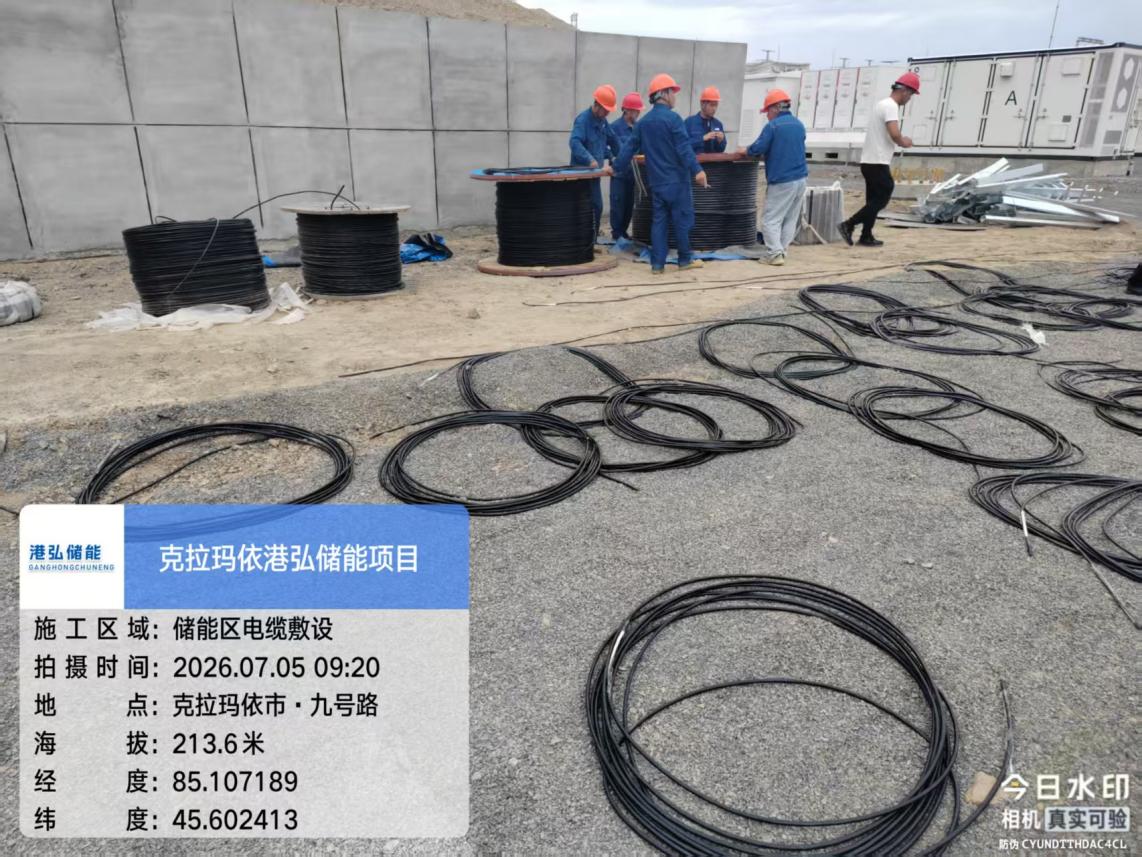

克拉玛依港弘储能项目储能区电缆敷设现场
储能区电缆敷设

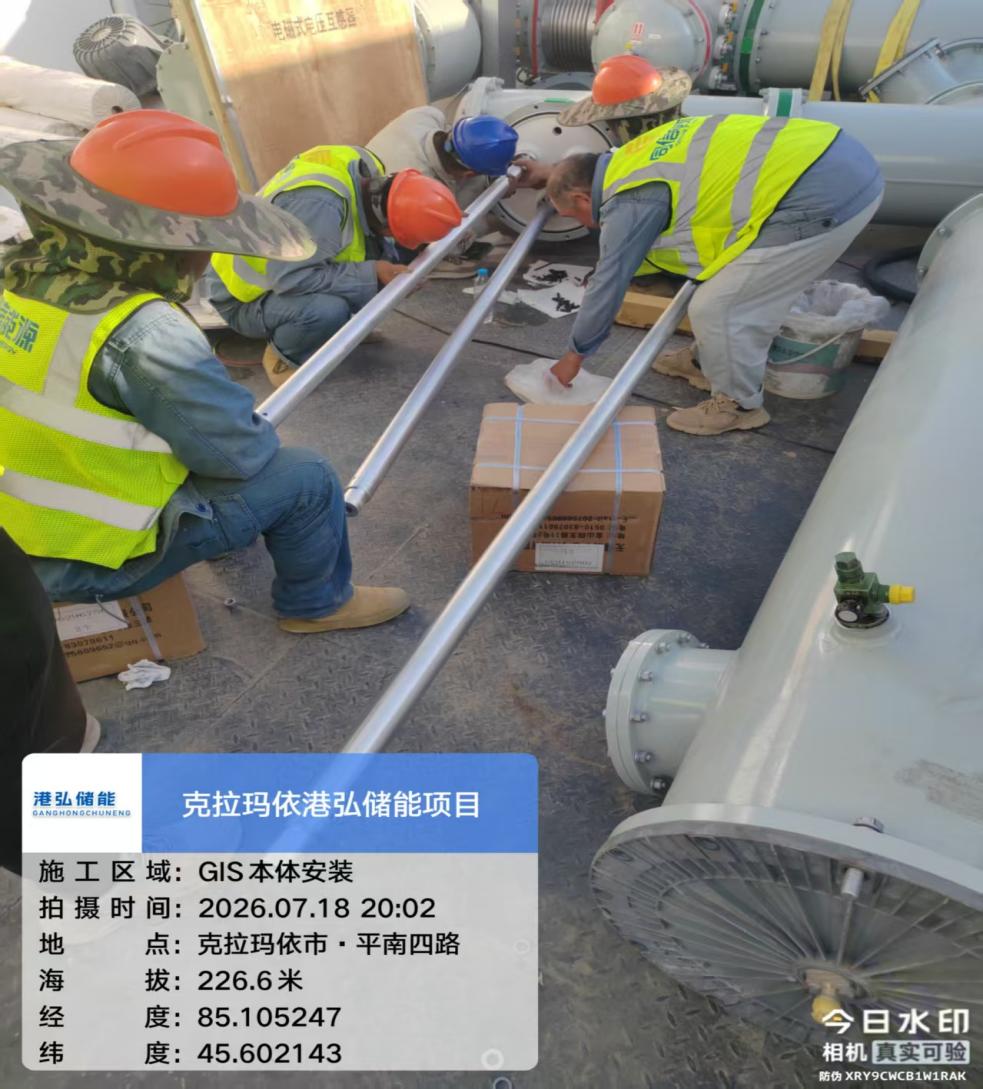

克拉玛依港弘储能项目GIS本体安装现场
GIS本体安装

7月21日,SVG设备到场并进行吊装就位;7月23日,现场开展主变拼装和安装工作。

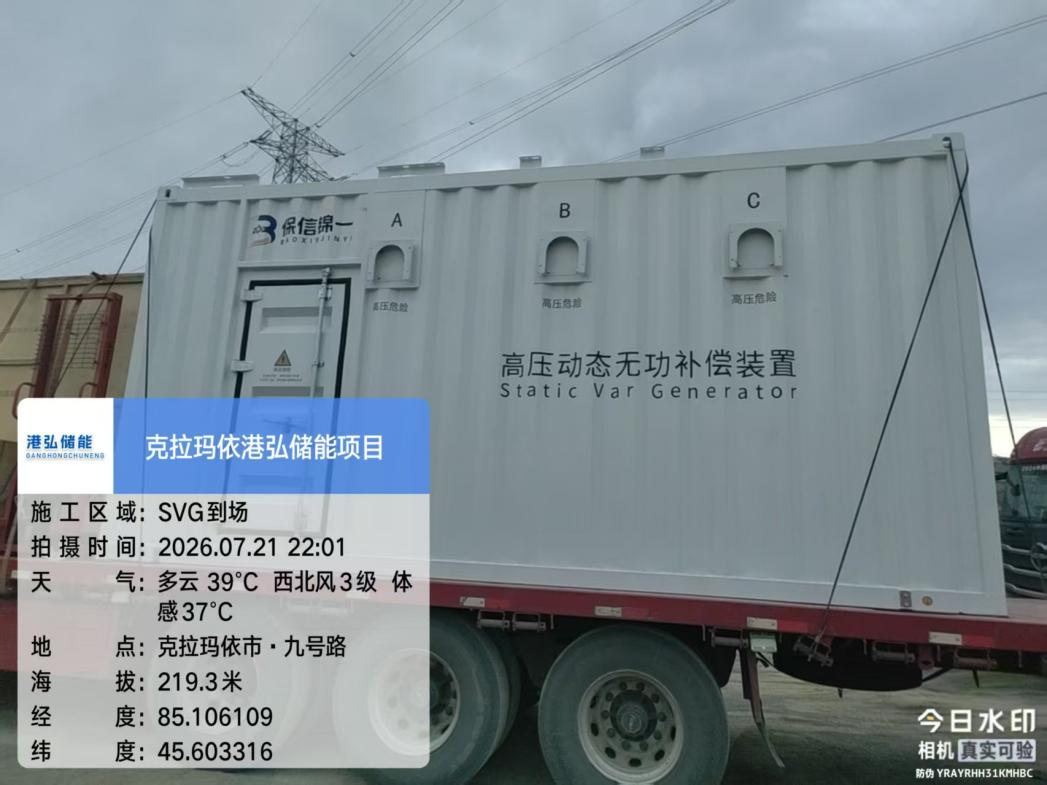

克拉玛依港弘储能项目SVG设备到场
SVG设备到场

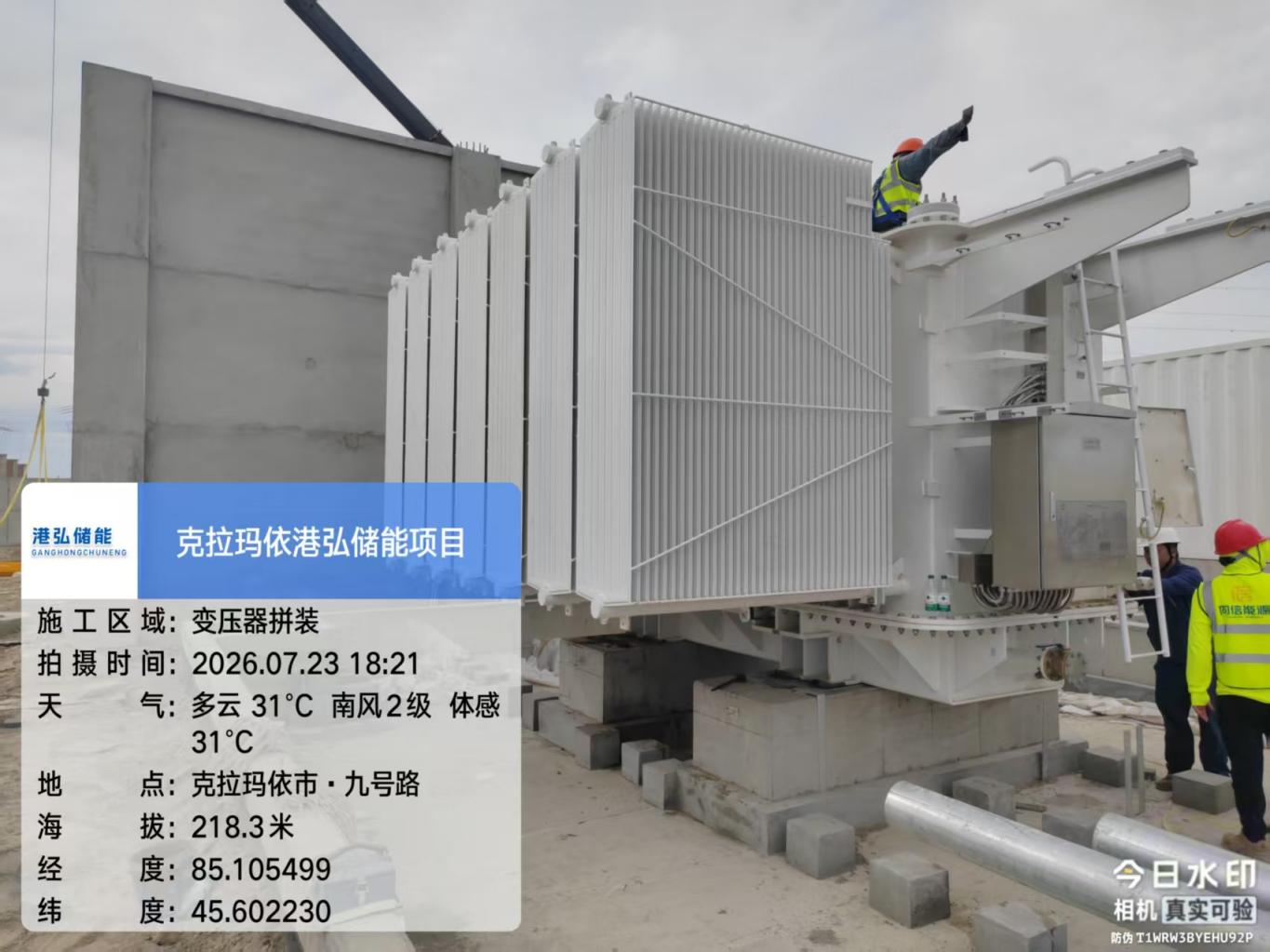

克拉玛依港弘储能项目主变压器拼装现场
主变压器拼装、安装

现场同步完成4根独立避雷针的组装、安装,并开展35kV预制舱拼装、安装工作。

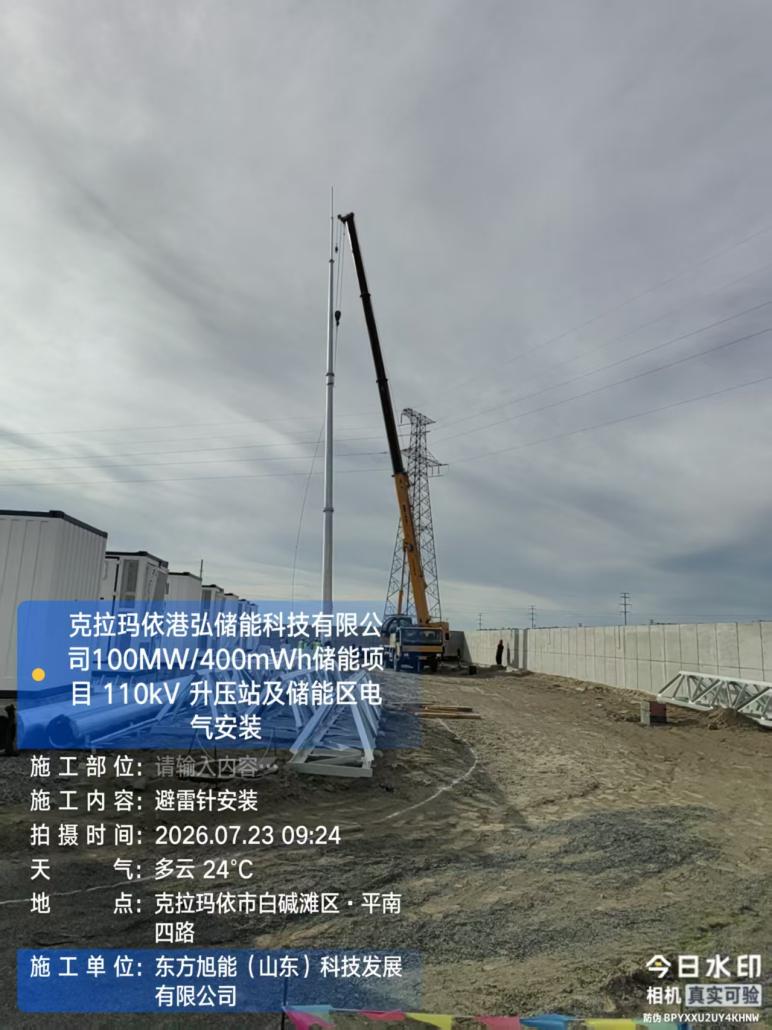

克拉玛依港弘储能项目独立避雷针安装现场
独立避雷针安装

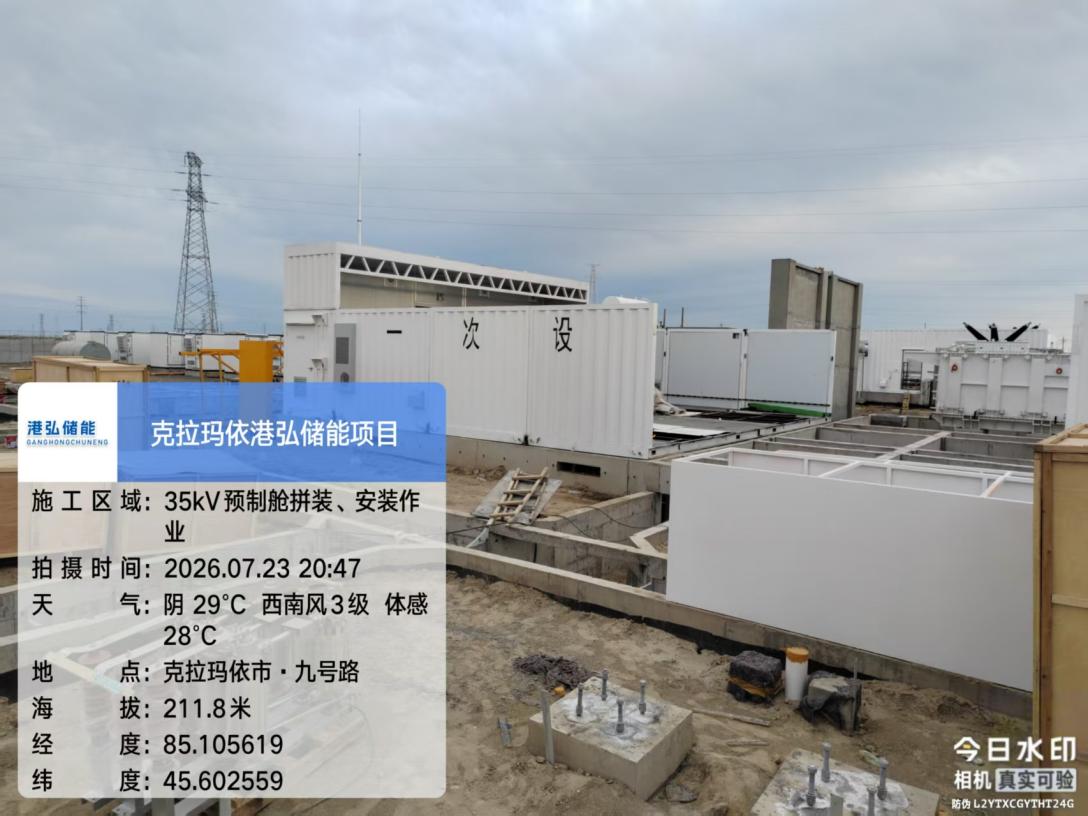

克拉玛依港弘储能项目35kV预制舱安装现场
35kV预制舱拼装、安装

当前进度

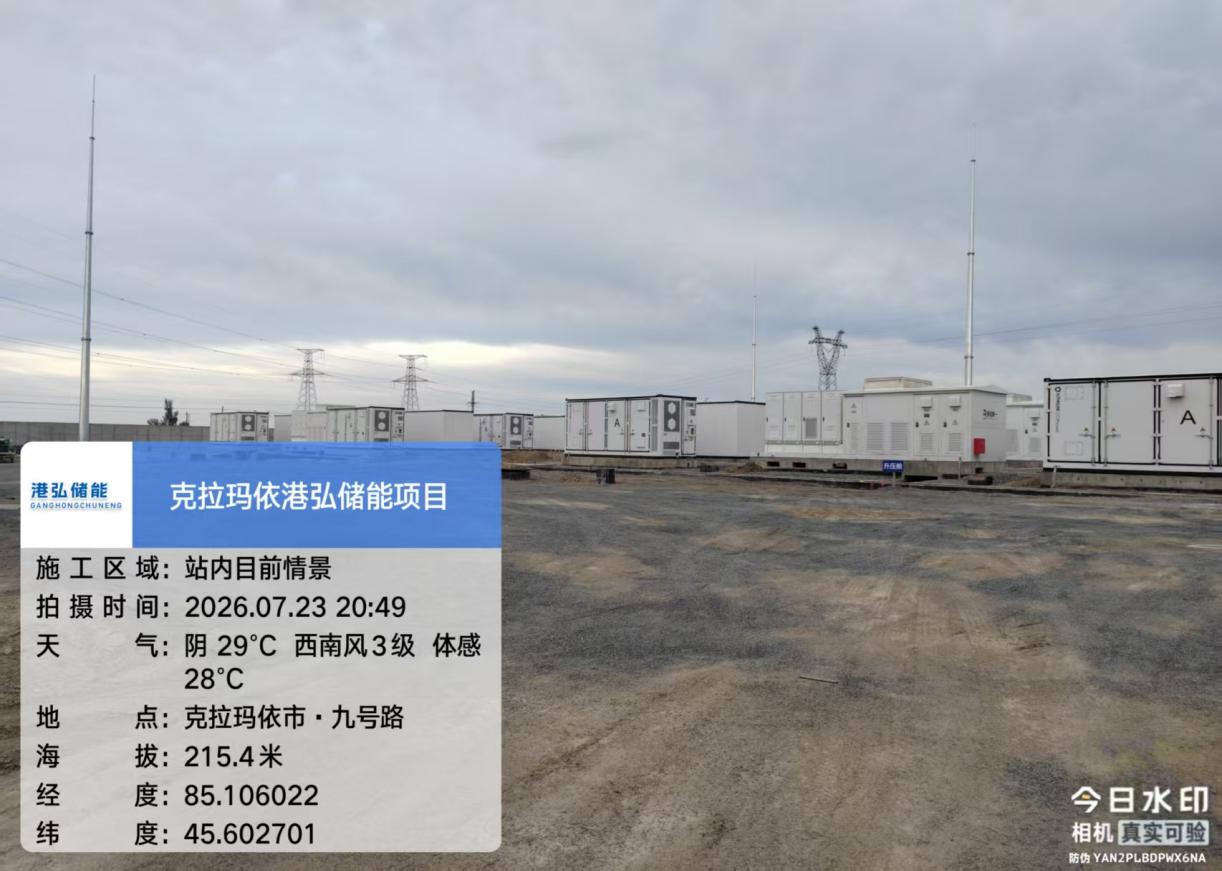

截至2026年8月9日,储能场区、升压汇集站区域所有设备进场及安装工作已完成,各项试验活动同步开展。

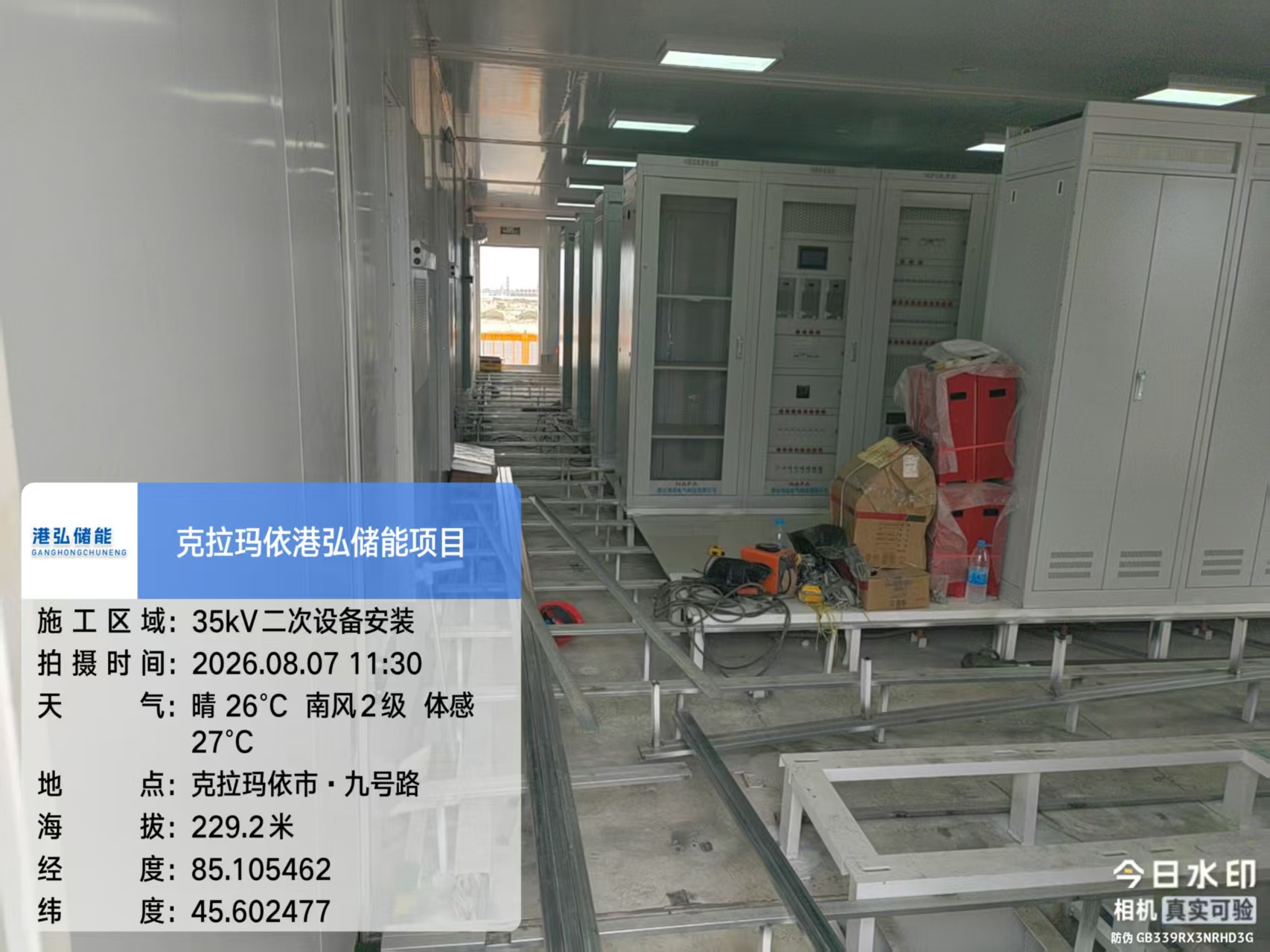

克拉玛依港弘储能项目35kV二次设备安装现场
35kV二次设备安装

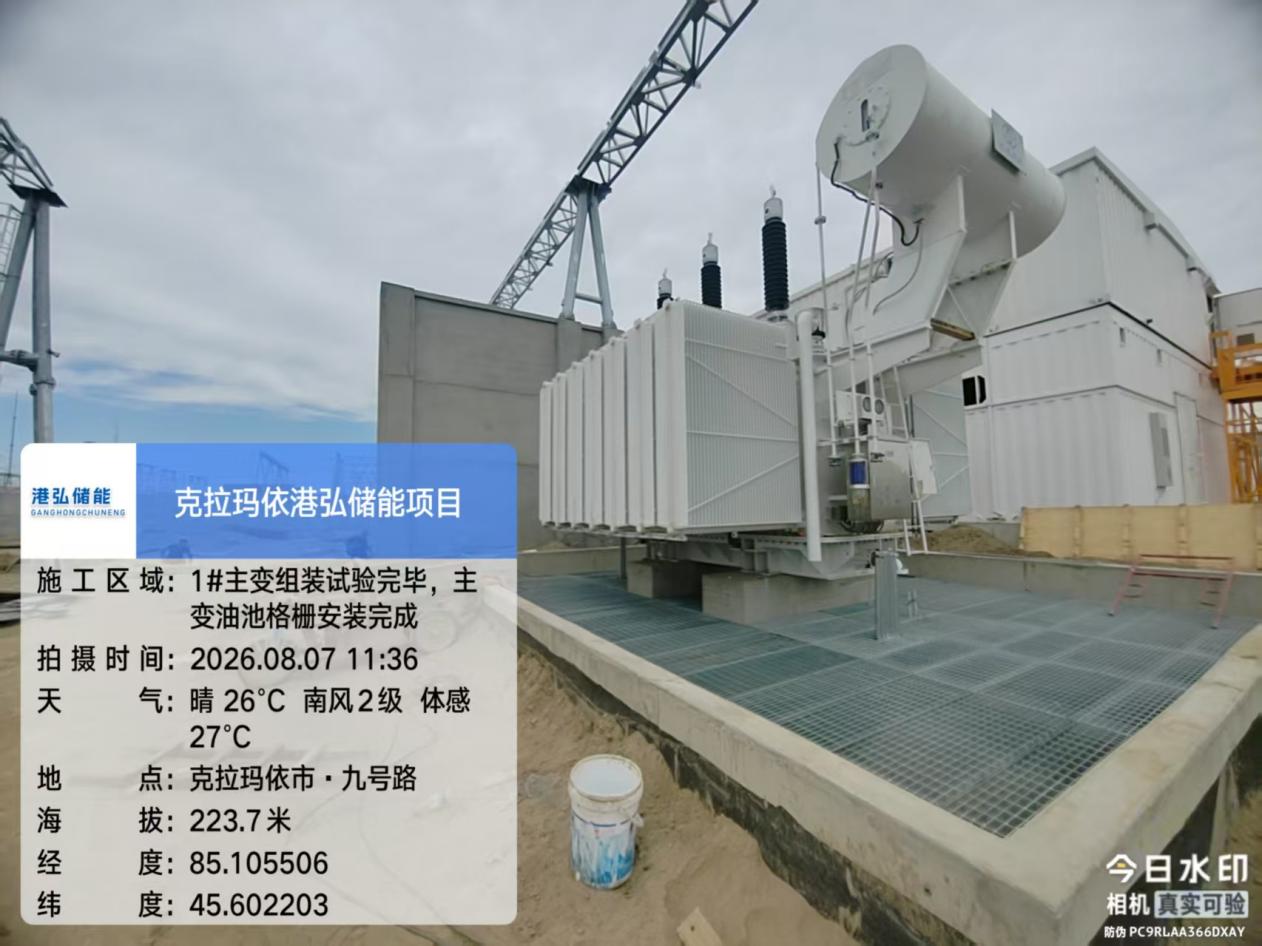

克拉玛依港弘储能项目1号主变组装试验现场
1号主变组装试验完毕,主变油池格栅安装完成

项目工程进度预计于2026年9月30日实现并网。
